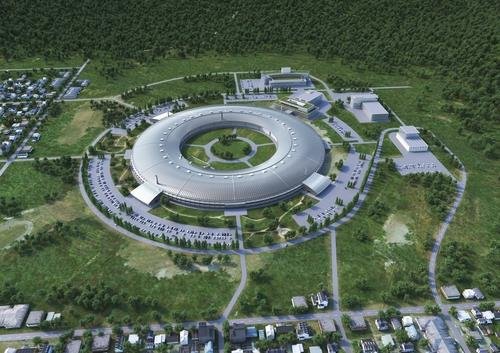

과학기술정통부 “상세설계 기간·물가변동 고려”
예산 1189억원 추가 투입… 내년 건축 입찰공고
[충청투데이 김영재 기자] 충북 청주시 오창 다목적방사광가속기의 구축 시점이 늦춰진다.
30일 충북도 등에 따르면 과학기술정보통신부는 이날 ‘제10차 다목적방사광기속기 구축사업 추진위원회’를 열어 이런 내용의 다목적방사광가속기 기본계획 변경안을 확정했다.
다목적방사광가속기는 2021년 예비타당성 조사에서 2027년까지 1조 454억원을 투입해 구축하는 사업계획이 통과됐었다.
이번 변경을 통해 사업비는 1189억원이 추가 투입돼 1조 1643억원으로 늘고 사업 기간도 2029년까지로 2년 늘었다.
상세 설계를 거쳐 기간이 늘었고, 기간과 물가 변동 등을 반영해 예산도 늘었다는 게 과기정통부의 구축 시점 연장과 사업비 증액에 대한 설명했다.
과기정통부 관계자는 "상세설계에 들어가면서 설계 기간이 늘어난 점과 설계에서 공사 기간이 더 필요한 부분이 있었다"며 "장치나 이런 부분은 미리 발주에 못 들어간 측면도 있다"고 말했다.
과기정통부는 이번 변경으로 사업 추진에 난항을 겪던 장치 발주와 기반 시설 공사가 본격적으로 진행될 예정이라고 전했다.
과기정통부는 이달 말 조달청에 기반 시설 건축 입찰을 의뢰하고 조달청 내부 심의 절차를 거쳐 올해 안 입찰 공고를 진행하기로 했다.
공고 후인 내년 1월에는 참가 대상기업 설명회를 진행하는 한편 저장링 전자석, 진공장치 등 주요 부품장치 발주와 입찰도 진행한다.
이날 사업추진위원회는 이외에도 사업단 조직개편안과 운영지침 개정안, 우수인력 확보 및 운영방향안 등 안건 3건도 함께 상정해 논의했다.
이창선 과기정통부 공공융합연구정책관은 "최근 반도체, 첨단바이오 등 국가전략기술 확보를 위한 공격적 투자 확대와 함께 이를 뒷받침할 대형 연구인프라 환경 조성의 중요성도 더욱 강조되고 있다"며 "첨단 연구시설인 다목적방사광가속기가 본격적인 구축단계로 진입하는 만큼 예산, 조직, 인력 등을 잘 뒷받침해 구축이 차질 없이 진행되도록 하겠다"고 말했다.
한편 청주시 오창에 구축되는 다목적방사광가속기의 관리·운영에 있어 핵심인 전력의 공급 공사가 올해 하반기 시작된다.
충북도는 다목적방사광가속기 구축사업의 공모 요건인 오창테크노폴리스 산업단지 내 54만㎡(기본부지 31만㎡, 초과부지 23만㎡)의 부지조성을 6월 적기에 완료했다.
충북도는 이에 따라 소유권 이전 등 관련 후속 절차를 거쳐 하반기 중 과학기술정보통신부에 부지를 제공할 계획이다.
충북도는 △진입도로(3㎞) △용수공급(9.7㎞) △폐수연계처리(9.5㎞) △가스공급(5.5㎞) 등을 내년 12월 준공 목표로 인프라 구축을 하고 있다.
충북도는 특히 방사광가속기의 원활한 관리·운영을 위해 필수적으로 요구되는 전용 전력(154kV)을 공급하기 위한 인입선로 공사를 하반기에 착수한다.
인입선로는 인근 서오창테크노밸리 산업단지 서오창변전소부터 방사광가속기까지 6.7㎞로 오는 2026년 준공 예정인데 380억원이 투입된다.
충북도는 주변 도시미관과 현장여건을 다각도로 종합·분석해 지중화로 설계했다.
방사광가속기는 ‘초고성능 거대 현미경’이라고 불리는데, 전자를 빛의 속도에 가깝게 가속해 밝은 빛(방사광)을 만들어 냄으로써 아주 작은 나노 세계에서 일어나는 현상까지 관찰할 수 있다.
